Thời gian thi công sân cỏ nhân tạo dao động 25–45 ngày cho sân 5 người đến sân 11 người khi điều kiện mặt bằng thuận lợi. Ba biến số chính quyết định tiến độ: loại sân (5, 7, hay 11 người), hiện trạng mặt bằng (đất trống hay nền cũ có sẵn), và thời tiết tại thời điểm thi công. Dữ liệu dưới đây tổng hợp từ 5.000+ dự án Khánh Phát Sports đã bàn giao trên toàn quốc từ năm 2010.

Bảng Thời Gian Thi Công Sân Cỏ Nhân Tạo Theo Loại Sân

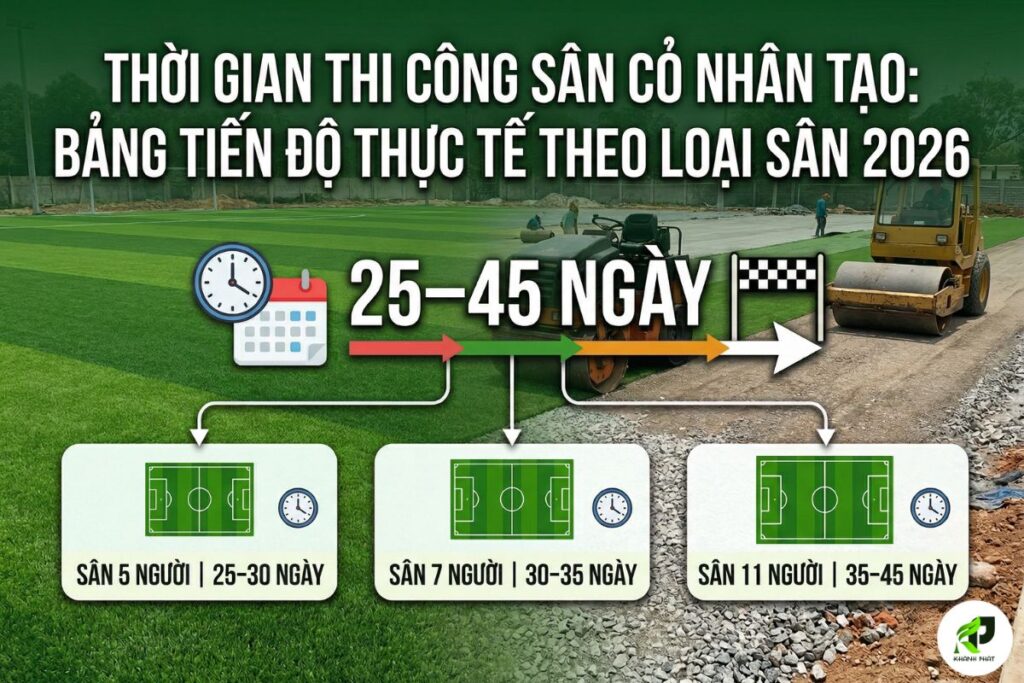

Sân 5 người hoàn thành trong 25–30 ngày, sân 7 người 30–35 ngày, sân 11 người 35–45 ngày — đo từ ngày khởi công đến bàn giao. Số liệu trên áp dụng với điều kiện chuẩn: mặt bằng đất trống đã san lấp, thời tiết không mưa kéo dài, thi công 1 ca/ngày.
| Loại sân | Kích thước | Diện tích | Thời gian thi công | Ghi chú |
|---|---|---|---|---|
| Sân 5 người | 20×40m | 800m² | 25–30 ngày | Phổ biến nhất cho kinh doanh sân mini |
| Sân 7 người miền Bắc | 30×50m | 1.500m² | 30–35 ngày | Kích thước chuẩn khu vực phía Bắc |
| Sân 7 người miền Nam | 40×60m | 2.400m² | 32–38 ngày | Diện tích lớn hơn 60% so với miền Bắc |
| Sân 9 người | 45×70m | 3.150m² | 33–40 ngày | Ít phổ biến, thường cho cơ quan/trường học |
| Sân 11 người | 55×90m | 4.950m² | 35–45 ngày | Yêu cầu đội thi công lớn nhất |
Sân 7 người miền Nam thường lâu hơn miền Bắc 2–3 ngày. Lý do đơn giản: diện tích sân 7 người miền Nam (2.400m²) lớn hơn 60% so với miền Bắc (1.500m²), kéo theo thời gian thi công nền, trải cỏ, và rải cát đều tăng tương ứng.
Thời gian trên tính từ ngày khởi công (bắt đầu san nền), KHÔNG tính giai đoạn khảo sát + thiết kế (thêm 3–5 ngày trước khởi công). Nếu tính trọn gói từ ký hợp đồng đến đưa sân vào khai thác, cộng thêm 5–7 ngày cho khảo sát, thiết kế, và chuẩn bị vật tư.
Tiến Độ Thi Công Sân Cỏ Nhân Tạo Chi Tiết Theo Từng Giai Đoạn
Quy trình thi công sân cỏ nhân tạo gồm 6 giai đoạn chính, mỗi giai đoạn có thời gian cố định và điều kiện bắt buộc hoàn thành trước khi chuyển sang giai đoạn tiếp. Giai đoạn thi công sân cỏ nhân tạo là khoảng thời gian thực hiện 1 hạng mục kỹ thuật, có mốc nghiệm thu riêng.

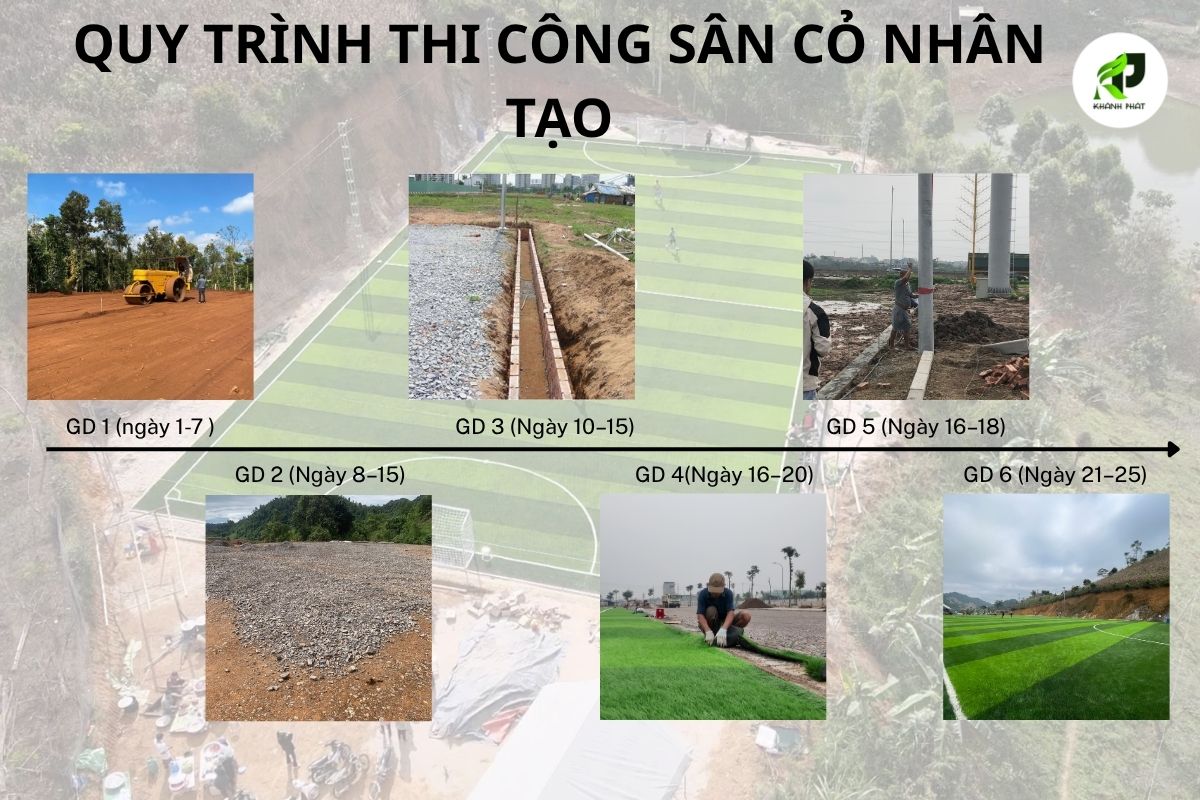

Timeline tổng thể cho sân 7 người (30–35 ngày):
- GĐ1: San lấp mặt bằng, lu nền — Ngày 1–7
- GĐ2: Thi công nền (đá base + đá mạt hoặc bê tông) — Ngày 8–15
- GĐ3: Hệ thống thoát nước — Ngày 10–15 (chạy song song với GĐ2)
- GĐ4: Trải cỏ + rải cát, hạt cao su — Ngày 16–20
- GĐ5: Lưới chắn + khung thành — Ngày 16–18 (chạy song song với GĐ4)
- GĐ6: Đèn chiếu sáng + hoàn thiện — Ngày 21–25
Giai đoạn 3 và giai đoạn 5 xen kẽ với các giai đoạn khác, rút ngắn tổng tiến độ 4–5 ngày so với thi công tuần tự.

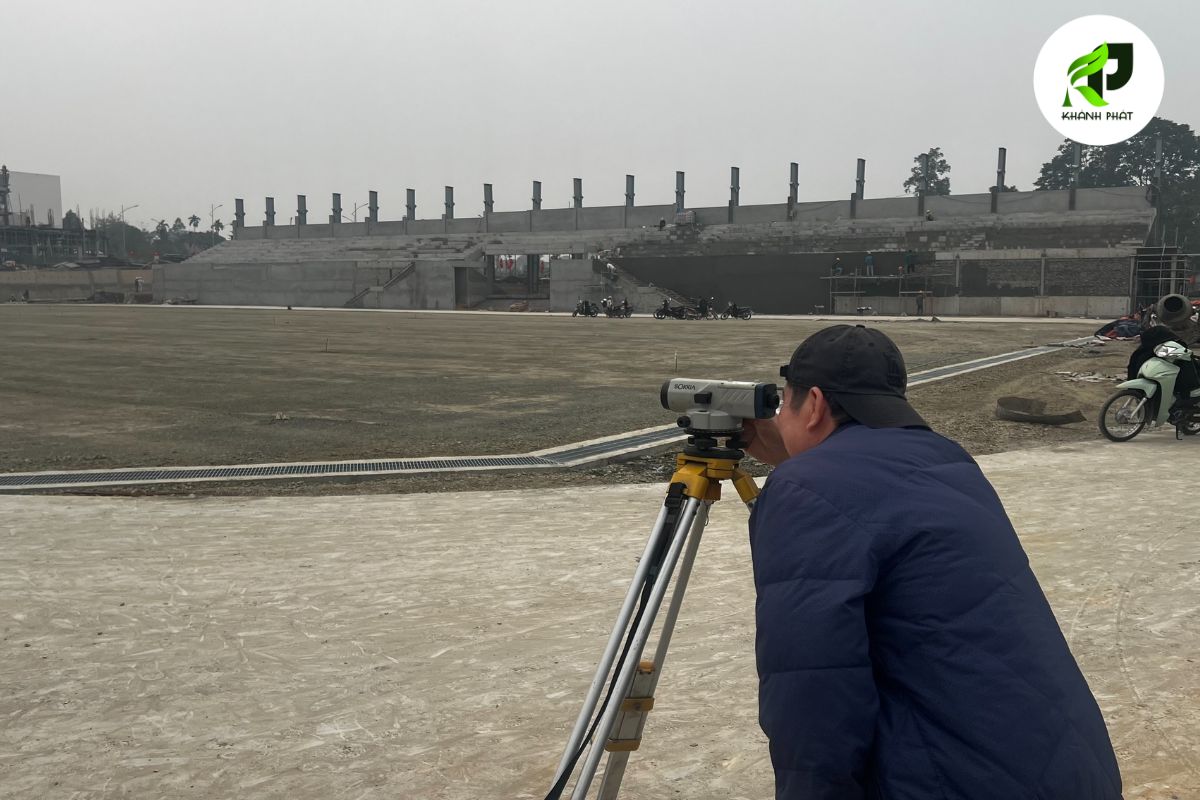

Giai Đoạn 1: San Lấp Mặt Bằng Và Lu Nền (5–7 Ngày)
San lấp mặt bằng chiếm 5–7 ngày cho sân 7 người — giai đoạn tốn thời gian nhất trong toàn bộ quy trình. Công việc gồm: đào đắp đất đạt cao độ thiết kế, lu lèn nền đạt hệ số đầm nén K95, tạo độ dốc 0.5–1% hướng về rãnh thoát nước.

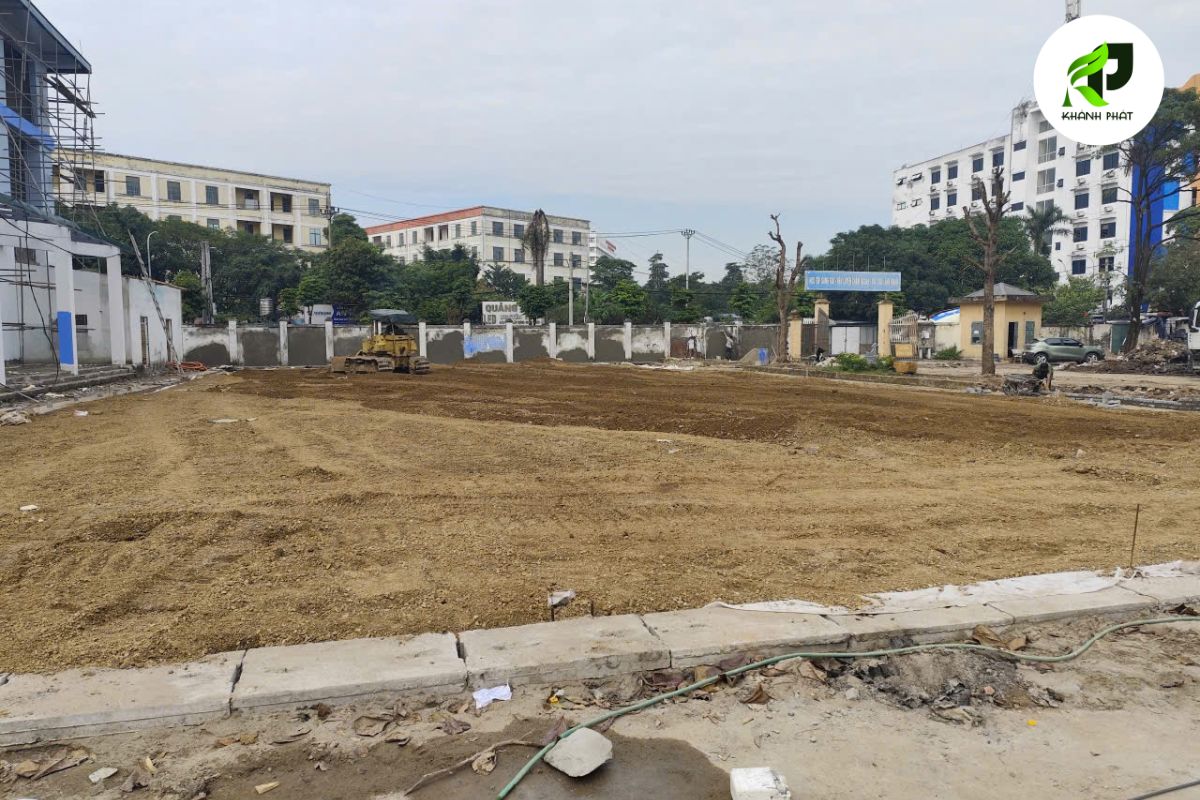

Thiết bị chính: xe lu rung 6–8 tấn, máy đào dung tích gầu 0.8m³. Đất nền lu lèn đạt K95 đo bằng phễu cát — khi kết quả đạt mới nghiệm thu chuyển giai đoạn.
Nền cũ có sẵn? Bỏ qua giai đoạn này hoặc mất 1–2 ngày sửa độ dốc. Tiết kiệm ngay 5 ngày so với làm từ đất trống.

Giai Đoạn 2: Thi Công Nền Sân (5–8 Ngày)
Thi công nền sân mất 5–8 ngày, gồm trải lớp đá base, đá mạt hoặc đổ bê tông tùy phương pháp. Có 2 phương pháp nền phổ biến:
Phương pháp 1 — Nền đá base + đá mạt (phổ biến nhất):
- Lu đất cho cứng → trải đá base (đá 0×4) dày 10–15cm → lu chặt → trải đá mạt dày 3cm → lu phẳng
- Ưu điểm: thoát nước tốt (nước thấm qua lớp đá), chi phí thấp hơn bê tông
- Thời gian: 3–5 ngày (không cần bảo dưỡng như bê tông)
Phương pháp 2 — Nền bê tông:
- Bê tông mác M200, dày 10–12cm, chia ô 3×3m với khe co giãn
- Ưu điểm: độ bền cao, phù hợp vùng ngập nước thường xuyên
- Thời gian: 5–8 ngày (gồm 1 ngày đổ + 4–7 ngày bảo dưỡng đạt 70% cường độ ~140 kg/cm²)
Nền đá base + đá mạt nhanh hơn bê tông 2–3 ngày vì không cần chờ bảo dưỡng. Đa phần sân kinh doanh dùng phương pháp này. Bê tông dùng cho sân thi đấu chuyên nghiệp hoặc khu vực hay ngập.

Giai Đoạn 3: Thi Công Hệ Thống Thoát Nước (3–5 Ngày)
Hệ thống thoát nước sân cỏ nhân tạo hoàn thành trong 3–5 ngày, chạy song song 1 phần với giai đoạn 2. Đào rãnh quanh chu vi sân thực hiện khi nền sân đang thi công → tiết kiệm 2–3 ngày.
Hai phương pháp thoát nước phổ biến:
- Bó vỉa thoát tràn: dùng cho sân có cao độ cao hơn khu vực xung quanh. Nước chảy tràn qua mép sân ra rãnh biên.
- Rãnh thoát nước ngầm: dùng cho sân ở vùng trũng hoặc khu vực hay ngập. Đào rãnh sâu 30–45cm, đổ bê tông thành + đáy, lắp nắp inox, đấu nối hố ga thu nước.
Với nền đá base, nước thấm qua lớp đá xuống đất tự nhiên — giảm áp lực cho hệ thống thoát nước bề mặt. Nền bê tông thì nước chảy hoàn toàn trên bề mặt → hệ thống thoát nước cần thiết kế kỹ hơn.
Giai Đoạn 4: Trải Cỏ Nhân Tạo Và Rải Cát, Hạt Cao Su (3–5 Ngày)
Trải cỏ và rải chất độn mất 3–5 ngày — nhanh nhất nhưng yêu cầu thời tiết khô ráo tuyệt đối. Trình tự: trải cuộn cỏ theo chiều dọc sân → cắt ghép mối nối → dán keo PU → rải cát đen sàng sạch → rải hạt cao su SBR → chải cỏ đứng sợi bằng máy chuyên dụng.

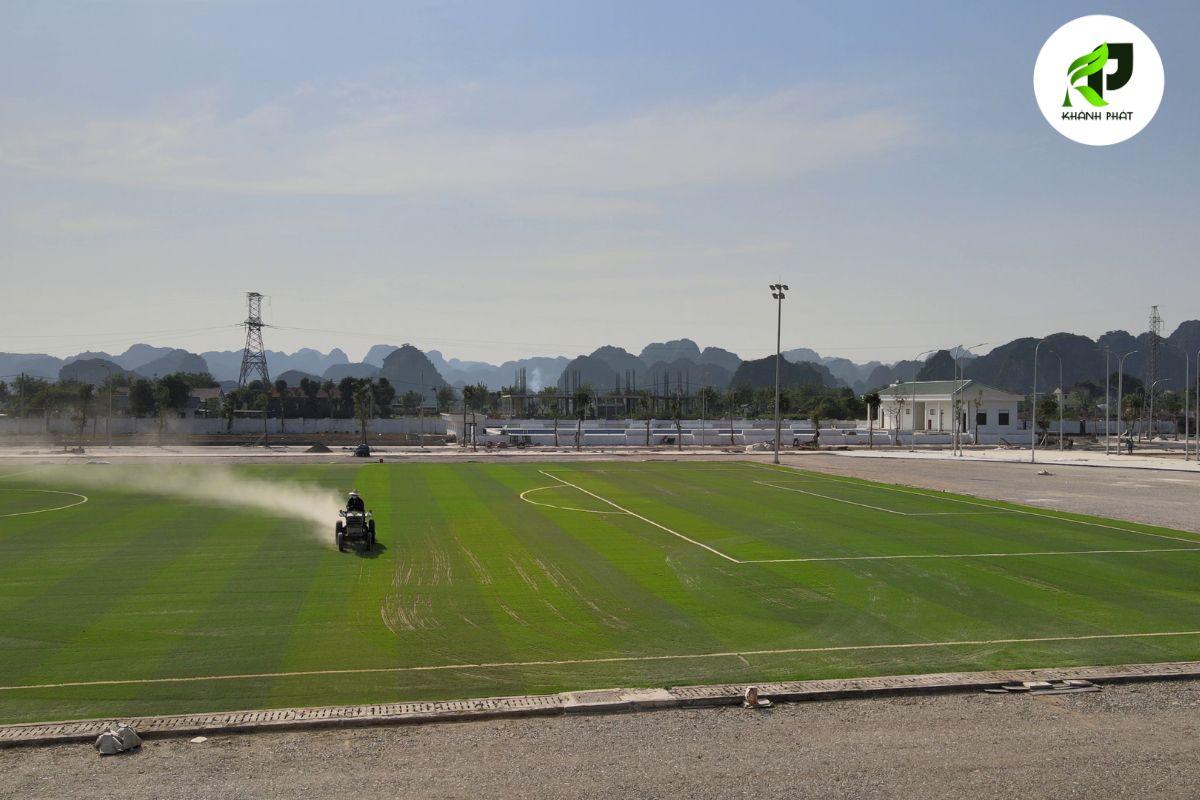

Đa phần nhà thầu rải cát và cao su bằng máy chuyên dụng, không làm thủ công. Máy rải đều hơn, nhanh hơn, và tiết kiệm 1–2 ngày so với rải tay.
Thời tiết ảnh hưởng trực tiếp đến giai đoạn này. Keo PU không dính khi độ ẩm > 80% hoặc trời mưa. Đây là nguyên nhân chính khiến tiến độ trễ 3–5 ngày vào mùa mưa. Trải cỏ ngày nắng, keo dán khô trong 24 giờ. Trải cỏ ngày ẩm ướt, mối nối bung ra sau vài tháng sử dụng.

Giai Đoạn 5: Lắp Đặt Lưới Chắn, Khung Thành (2–3 Ngày)
Lưới chắn và khung thành lắp trong 2–3 ngày, xen kẽ với giai đoạn 4. Nhân công lắp lưới làm việc quanh chu vi sân trong khi phần trải cỏ diễn ra trên mặt sân — hai công việc không chồng chéo.
Thông số kỹ thuật:
- Trụ lưới: thép mạ kẽm Ø60–76mm, cao 4–6m tùy vị trí
- Lưới: HDPE chống UV, mắt lưới 4–5cm
- Khung thành: sân 5 (3×2m), sân 7 (5×2.1m), sân 11 (7.32×2.44m)
Giai Đoạn 6: Hệ Thống Đèn Chiếu Sáng Và Hoàn Thiện (3–5 Ngày)
Lắp đèn chiếu sáng và hoàn thiện mất 3–5 ngày — giai đoạn cuối trước bàn giao. Đèn LED công suất 200W–400W, trụ cao 9–15m tùy diện tích sân. Tiêu chuẩn chiếu sáng: ≥ 200 lux đồng đều trên mặt sân.
Số trụ đèn theo loại sân:
- Sân 5 người: 4 trụ
- Sân 7 người: 6–8 trụ
- Sân 11 người: 8–12 trụ
Giai đoạn hoàn thiện gồm: kẻ vạch sân bằng cỏ màu (trắng/vàng), lắp ghế ngồi khán giả, lắp bảng tỉ số (nếu có), và nghiệm thu tổng thể. Sau bàn giao, đưa sân vào khai thác ngay lập tức — sân cỏ nhân tạo không cần “ươm” hay chờ cỏ phát triển như cỏ tự nhiên.

5 Yếu Tố Ảnh Hưởng Trực Tiếp Đến Thời Gian Thi Công Sân Cỏ Nhân Tạo
5 yếu tố quyết định tiến độ thực tế: hiện trạng mặt bằng, thời tiết, quy mô sân, hệ thống phụ trợ, và năng lực nhà thầu. Mỗi yếu tố làm chênh lệch từ 3 đến 10 ngày so với tiến độ chuẩn.
- Hiện trạng mặt bằng (+/- 7 ngày): Đất trống chưa san lấp thêm 5–7 ngày đào đắp, lu lèn. Nền cũ có sẵn rút 5–7 ngày. Đây là biến số lớn nhất mà chủ đầu tư kiểm soát được.
- Thời tiết mùa mưa (+5–10 ngày): Mưa kéo dài khiến đất nhão, lu lèn không đạt K95. Keo PU dán cỏ không khô khi ẩm > 80%. Thi công tháng 10–4 (miền Bắc) hoặc tháng 11–4 (miền Nam) để tránh rủi ro thời tiết.
- Quy mô diện tích (+/- 5 ngày): Sân 5 người (800m²) nhanh hơn sân 11 người (4.950m²) khoảng 10–15 ngày. Diện tích tăng → thời gian thi công nền, trải cỏ, rải cát đều tăng tuyến tính.
- Hệ thống thoát nước + chiếu sáng (+3–5 ngày): Sân ở vùng trũng cần hệ thống thoát nước ngầm phức tạp hơn bó vỉa thường. Sân cần hệ thống đèn 8–12 trụ mất thêm 1–2 ngày so với sân 4 trụ.
- Năng lực nhân sự nhà thầu (+/- 5 ngày): Nhà thầu đủ nhân công + có máy chuyên dụng (máy trải cát, cao su) rút 3–5 ngày. Nhà thầu thuê lại thầu phụ → phối hợp kém, chờ đợi lẫn nhau, dễ trễ tiến độ.
Trong 5 yếu tố, hiện trạng mặt bằng ảnh hưởng lớn nhất — chênh lệch tới 7 ngày. Chủ đầu tư kiểm soát được 3/5 yếu tố: mặt bằng (chuẩn bị sớm), hệ thống phụ trợ (thiết kế trước), và năng lực nhà thầu (chọn đúng đơn vị).
Cách Rút Ngắn Thời Gian Thi Công Sân Cỏ Nhân Tạo 5–10 Ngày
Rút ngắn 5–10 ngày bằng 4 cách: chuẩn bị mặt bằng sớm, chạy song song giai đoạn, tăng nhân công + máy chuyên dụng, và chọn nhà thầu có năng lực. Mỗi cách tiết kiệm số ngày cụ thể, nhưng đi kèm điều kiện và chi phí riêng.
1. Chuẩn bị mặt bằng trước khởi công → Tiết kiệm 5–7 ngày
San lấp, lu lèn nền đất trước khi nhà thầu vào thi công. Thuê đơn vị san nền riêng hoặc tự san nếu có máy móc. Điều kiện: mặt bằng đạt cao độ thiết kế ± 5cm, đất nền đầm chặt K90+. Rủi ro: san không đúng cao độ → nhà thầu phải làm lại.
2. Chạy song song các hạng mục độc lập → Tiết kiệm 2–3 ngày
Thi công rãnh thoát nước quanh chu vi sân ngay khi nền sân đang thi công. Lắp lưới chắn quanh sân trong khi trải cỏ trên mặt sân. Hai công việc không ảnh hưởng nhau, đội thi công xoay vòng giữa các hạng mục → rút 2–3 ngày. Điều kiện: thiết kế thoát nước hoàn chỉnh trước ngày khởi công.
3. Tăng nhân công + dùng máy chuyên dụng → Tiết kiệm 3–5 ngày
Thêm nhân công vào cùng đội thi công để tăng năng suất từng hạng mục. Dùng máy trải cát và cao su thay vì thủ công → giai đoạn trải cỏ + cát + hạt cao su hoàn thành trong 2–3 ngày thay vì 4–5 ngày. Chi phí xây dựng sân bóng cỏ nhân tạo tăng 10–15% do phụ cấp tăng ca + thuê thêm máy móc.
4. Chọn nền đá base thay vì bê tông → Tiết kiệm 2–3 ngày
Nền đá base + đá mạt không cần chờ bảo dưỡng như bê tông. Thi công xong là trải cỏ ngay. Tiết kiệm 2–3 ngày chờ ninh kết, đồng thời giảm chi phí nền.
Kết hợp cả 4 cách, sân 7 người rút từ 35 ngày xuống 22–25 ngày — chi phí tăng 10–15%. Rút ngắn tiến độ có ảnh hưởng chất lượng không? Không, nếu nền đầm chặt đạt chuẩn và keo PU khô đủ 24 giờ trước khi sử dụng sân.
So Sánh Thời Gian Thi Công: Đất Trống, Nền Cũ Và Cải Tạo Sân
Thi công trên nền cũ có sẵn nhanh hơn 7–10 ngày so với đất trống. Cải tạo sân cỏ cũ nhanh hơn 10–15 ngày. Điểm xuất phát khác nhau quyết định giai đoạn nào bỏ qua, giai đoạn nào giữ lại.
| Kịch bản | Giai đoạn bỏ qua | Thời gian sân 7 người | Chênh lệch |
|---|---|---|---|
| Đất trống | Không bỏ giai đoạn nào | 30–35 ngày | Chuẩn |
| Nền cũ có sẵn | San lấp + thi công nền | 20–25 ngày | -10 ngày |
| Cải tạo sân cỏ cũ | San lấp + nền + thoát nước | 15–20 ngày | -15 ngày |
Cải tạo nhanh nhất vì giữ nguyên nền hạ + hệ thống thoát nước. Chỉ cần: bóc lớp cỏ cũ → kiểm tra nền (sửa lún/nứt nếu có) → trải cỏ mới → rải cát đen sàng sạch + hạt cao su SBR → lắp lại lưới/khung thành nếu hỏng.
Nền cũ bỏ qua 2 giai đoạn (san lấp + thi công nền) nhưng vẫn cần kiểm tra: bề mặt phẳng, không lún vỡ lớn, độ dốc thoát nước đạt 0.5–1%. Nền không đạt → mất thêm 2–3 ngày sửa chữa, bù đắp.
Đánh Giá Nhà Thầu Thi Công Qua Cam Kết Tiến Độ
Nhà thầu uy tín cam kết tiến độ bằng hợp đồng kèm phạt chậm 0.1–0.5%/ngày, nhà thầu kém chỉ hứa miệng. Cam kết tiến độ là thước đo nhanh nhất để phân loại năng lực thi công sân bóng cỏ nhân tạo chuyên nghiệp.

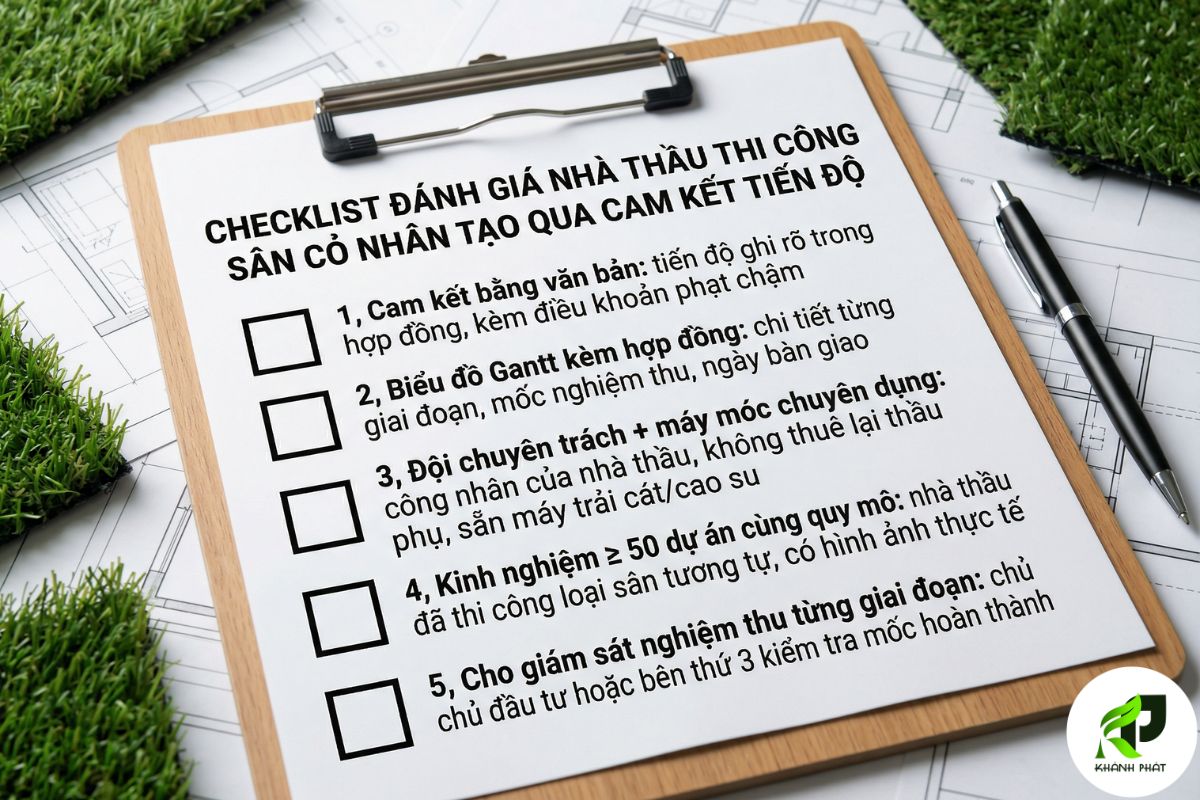

Checklist 5 tiêu chí đánh giá nhà thầu qua tiến độ:
- Cam kết bằng văn bản: tiến độ ghi rõ trong hợp đồng, kèm điều khoản phạt chậm
- Biểu đồ Gantt kèm hợp đồng: chi tiết từng giai đoạn, mốc nghiệm thu, ngày bàn giao
- Đội chuyên trách + máy móc chuyên dụng: công nhân của nhà thầu, không thuê lại thầu phụ, sẵn máy trải cát/cao su
- Kinh nghiệm ≥ 50 dự án cùng quy mô: nhà thầu đã thi công loại sân tương tự, có hình ảnh thực tế
- Cho giám sát nghiệm thu từng giai đoạn: chủ đầu tư hoặc bên thứ 3 kiểm tra mốc hoàn thành
Cam kết dưới 20 ngày cho sân 7 người từ đất trống có đáng lo không? Có. Dưới 20 ngày đồng nghĩa rút bảo dưỡng nền hoặc bỏ qua công đoạn lu lèn → nền yếu, sân lún sau 1–2 năm. Tiết kiệm 10 ngày thi công, mất 10 năm tuổi thọ sân.

Lập Kế Hoạch Khai Thác Sân Dựa Trên Tiến Độ Thi Công
Lấy ngày bàn giao + 3–5 ngày đệm làm ngày mở cửa kinh doanh. Đệm 3–5 ngày cho: setup phần mềm quản lý sân, chụp ảnh marketing, thông báo truyền thông, và xử lý các vấn đề phát sinh nhỏ sau bàn giao.
Timeline ngược cho kế hoạch kinh doanh:
- Ngày khai thác: Ngày bạn muốn mở cửa đón khách
- -35 ngày: Ngày khởi công thi công (sân 7 người)
- -5 ngày: Khảo sát + thiết kế
- -7 ngày: Chuẩn bị vật tư, ký hợp đồng
Ví dụ: muốn khai thác sân ngày 1/7/2026 → ký hợp đồng trước ngày 10/5/2026. Tính thêm 5–7 ngày đệm cho rủi ro thời tiết → ký trước 3/5/2026 cho an toàn.
Câu Hỏi Thường Gặp Về Thời Gian Thi Công Sân Cỏ Nhân Tạo
Làm Sân Cỏ Nhân Tạo 5 Người Mất Bao Lâu?
Sân 5 người (20×40m, 800m²) hoàn thành trong 25–30 ngày tính từ ngày khởi công trên mặt bằng đất trống. Nền cũ có sẵn: 15–20 ngày. Đây là loại sân phổ biến nhất cho mô hình kinh doanh sân bóng mini.
Thi Công Sân Cỏ Nhân Tạo Mùa Mưa Có Lâu Hơn Không?
Lâu hơn 5–10 ngày. Keo PU không dính khi ẩm > 80%, đất nhão khó lu lèn đạt K95, nền bảo dưỡng chậm hơn. Thời gian lý tưởng: tháng 10–4 (miền Bắc) hoặc tháng 11–4 (miền Nam) khi lượng mưa thấp nhất.
Thời Gian Thi Công Sân Cỏ Nhân Tạo Sân Vườn Có Khác Sân Bóng?
Sân vườn (50–200m²) chỉ mất 2–5 ngày. Không cần nền bê tông hay đá base (trải trực tiếp trên nền đất/cát đầm chặt), hệ thống thoát nước đơn giản hoặc không cần, không cần hệ thống đèn chiếu sáng. Quy mô nhỏ → 3–4 người hoàn thành nhanh.
Có Thể Thi Công Sân Cỏ Nhân Tạo Trong 15 Ngày Không?
Có, nếu nền cũ phẳng + hệ thống thoát nước có sẵn. Bỏ qua giai đoạn 1, 2, 3 → chỉ còn trải cỏ + lưới + đèn = 10–15 ngày. Nhưng cam kết 15 ngày trên đất trống → nhà thầu bỏ qua lu nền hoặc rút bảo dưỡng → rủi ro lún, nứt mặt sân.
Chi Phí Thi Công Có Tăng Khi Rút Ngắn Tiến Độ?
Tăng 10–15% so với tiến độ thường. Phụ cấp tăng ca, thuê thêm máy móc chuyên dụng, thêm nhân công. Xem chi tiết chi phí xây dựng sân bóng cỏ nhân tạo để tính toán ngân sách phù hợp.
Khánh Phát Sports Cam Kết Tiến Độ Thi Công Như Thế Nào?
Cam kết bằng hợp đồng, kèm biểu đồ Gantt chi tiết + điều khoản phạt chậm. Với kinh nghiệm 5.000+ dự án từ 2010 trên toàn quốc, Khánh Phát Sports đảm bảo đúng tiến độ bằng đội ngũ thi công sân bóng cỏ nhân tạo chuyên nghiệp — không thuê lại thầu phụ, nghiệm thu từng giai đoạn.
